Käppala 900k
Om projektet
Projekt Käppala 900k är det största projektet i programmet Käppalaverket 3.0.
Målet med projektet är att bygga om och uppgradera reningsprocessen i Käppalaverket för att klara skärpta utsläppsvillkor i vårt nya verksamhetstillstånd och samtidigt utöka kapaciteten så att verket kan rena avloppsvatten åt betydligt fler än i dagsläget.
Med en uppgraderad reningsprocess minskar utsläppen av kväve, fosfor och organiskt material betydligt, vilket är positivt för miljön i Östersjön. Utökad kapacitet möjliggör tillväxt och expansion i våra elva medlemskommuner.
I samband med uppgraderingen förbereder vi också för att kunna införa ett nytt reningssteg för läkemedel i framtiden.
Projekt Käppala 900k är mycket omfattande och består av flera delar. Projektet har pågått under flera år och väntas bli klart under år 2027.
Projektet genomförs till största delen under jord, nere i Käppalaverket, där reningsbassängerna byggs om.
Arbetena ser olika ut i verkets elva reningslinjer. I linje 1-6 har mindre anpassningar utförts för att höja kapaciteten i den befintliga aktivslamprocessen och därmed säkra reningen under ombyggnationen. De stora förändringarna har skett i de biologiskareningsbassängerna i linje 7-8. Där har vi infört MBBR-teknik (Moving Bed Biofilm Reactor) med så kallade ”bärare”, för att förstärka den biologiska reningen. I samtliga reningslinjer läggs extern kolkälla och fällningskemikalier till i processen.

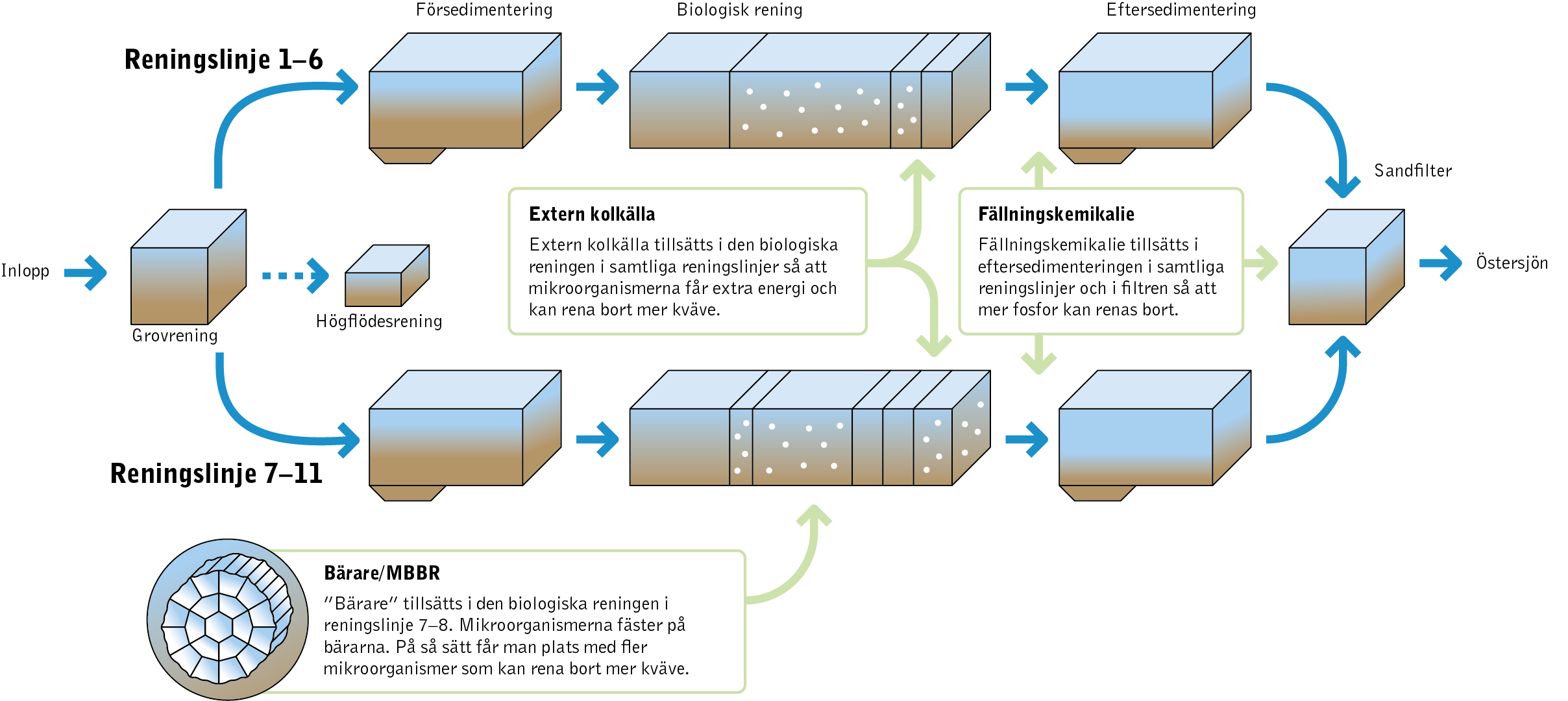

Klicka här för att öppna en större version av bilden
Förutom arbetet med att bygga om reningsbassängerna nere i verket ingår också i projekt Käppala 900k att bygga nya anläggningsdelar, exempelvis en byggnad för hantering av kolkälla ovan jord.
De skärpta utsläppskraven gäller från den 1 juli 2028.
|
Ämne |
Nuvarande utsläppsvillkor (gäller till och med 30 juni 2028) |
Nya utsläppsvillkor (gäller från och med 1 juli 2028) |
Så mycket minskar |
| Kväve | 10 mg/l | 6 mg/l (max 400 ton/år) |
- 40 % |
| Fosfor | 0,3 mg/l | 0,20 mg/l (max 13 ton/år) |
- 33 % |
| Organiskt material (BOD7) | 8 mg/l | 6 mg/l | - 25 % |
Tidplan
|
Aktivitet |
Tidsperiod |
|
Ombyggnad av linje 1-6. |
2021-2023. KLART |
|
Byggnad för kolkälla uppförs. |
2022-2023. KLART |
|
Ombyggnad av linje 7-8. |
Start hösten 2022. Färdigställande 2027. |
På gång just nu
Arbetet med att bygga om biologiska reningsbassänger och eftersedimenteringsbassänger pågår nere i verket. Under hösten 2026 påbörjades driftsättningen av linje 7.
Påverkan på omgivning
Det är tyvärr ofrånkomligt att så här stora byggprojekt påverkar omgivningen, men vi gör vad vi kan för att störningarna ska bli så små som möjligt och hoppas på förståelse under den tid som arbetena pågår.
I korthet kommer arbetet att påverka omgivningen på följande sätt:
- Ökat antal transporter till verket. Transporterna kommer att köra Södra Kungsvägen och Gåshagaleden. Huvudinfart för transporter kommer att vara ”Västra infarten” vid Gåshagarondellen.
- Ökad trafik i närheten av verket.
- En del ljud vid avlastning av material.
Vi kommer inte att spränga ut nya utrymmen i verket, utan bygger om och anpassar vår befintliga anläggning.
Här finns aktuell information om påverkan på omgivningen.
